離心風機的安裝調試是確保其高效、安全運行的關鍵步驟,需嚴格按照規範操作。以下是詳細的安裝調試流程及注意事項:
一、安裝前的準備
檢查設備與資料
核對風機型號、規格(風量、風壓、功率等)是否符合設計要求。
檢查風機外觀、葉輪、軸承等部件是否完好,無運輸損傷。
確認隨機文件齊全(說明書、合格證、電氣圖紙等)。
基礎驗收
基礎尺寸、預埋件位置需與圖紙一致,強度達標(混凝土養護完畢)。
基礎表麵平整,預留地腳螺栓孔位置準確。
工具與人員
準備吊裝設備(如叉車、起重機)、水平儀、百分表、扳手等工具。
確保操作人員熟悉安裝流程和安全規範。
二、安裝步驟
1. 風機就位與固定
使用吊裝設備將風機平穩放置在基礎上,避免碰撞。
通過墊鐵調整水平度(縱向/橫向誤差≤0.2/1000mm)。
初步擰緊地腳螺栓,進行二次灌漿,待凝固後(通常72小時)緊固。
2. 電機與傳動部件安裝
聯軸器/皮帶傳動:
聯軸器對中誤差(徑向/軸向≤0.05mm),使用百分表校準。
皮帶傳動時,檢查皮帶輪平行度及張緊度(按壓中點下垂量約10-15mm)。
直連電機:確保電機與風機軸同心,無偏斜。
3. 進出口管道連接
進出口管道需獨立支撐,避免外力傳遞到風機殼體。
安裝軟連接(如帆布接頭)以減少振動傳遞,長度≥100mm。
管道法蘭對接時加密封墊片,螺栓均勻緊固。
4. 電氣與控製係統
按電氣圖接線,檢查電機絕緣電阻(≥1MΩ)。
接地可靠,電壓與電機銘牌一致(±5%偏差內)。
變頻器控製時,需設置參數匹配風機特性。
三、調試流程
1. 試車前檢查
手動盤車:葉輪轉動靈活,無卡阻、摩擦聲。
檢查潤滑油(軸承箱油位在1/2~2/3處)或潤滑脂(填充軸承腔1/3~1/2)。
確認所有緊固件無鬆動,防護罩安裝到位。
2. 空載試運行
點動啟動:瞬間通電觀察轉向是否正確(與殼體箭頭一致)。
正式啟動:運行30分鍾,監測以下參數:
電流是否穩定(≤額定電流)。
軸承溫度(滑動軸承≤70℃,滾動軸承≤80℃)。
振動值(≤4.5mm/s,用振動儀檢測)。
異響排查(如葉片摩擦、軸承損壞聲)。
3. 負載試運行
逐步關閉出口閥門(避免電機過載),緩慢開啟至設計工況。
連續運行2~4小時,記錄:
風量、風壓(與設計曲線對比)。
電機溫升(≤絕緣等級限值,如B級≤80℃)。
管道係統有無漏風或異常振動。
4. 性能驗收
使用風速儀、壓力表等工具檢測實際性能參數,與設計值偏差≤10%。
若不合格,需調整:
風量不足:檢查管道阻力、葉輪轉向或轉速。
振動超標:重新對中、平衡葉輪或加固基礎。

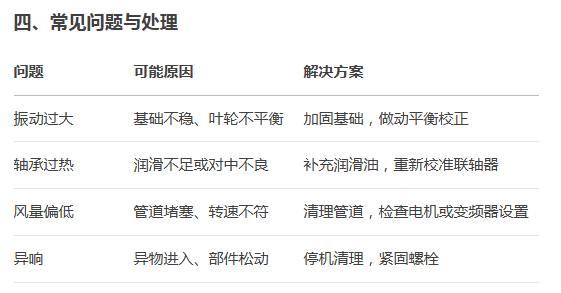

五、注意事項
安全為先:調試時遠離旋轉部件,緊急停機按鈕必須有效。
環境要求:避免在易燃、腐蝕性氣體環境中運行。
維護計劃:定期檢查軸承潤滑、皮帶鬆緊度(每3個月一次)。
通過規範的安裝調試,可延長離心風機壽命,提高運行效率。若遇複雜問題(如葉輪動平衡),建議聯係專業技術人員處理。
